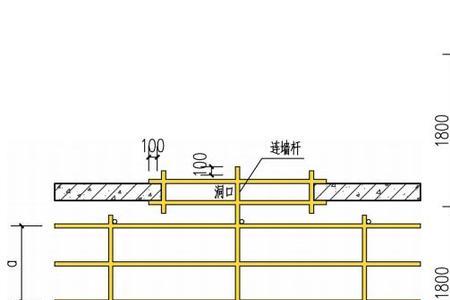

第一次细石混凝土浇筑并灌实,第二次细石混凝土浇筑并灌实,封堵完成,周边刷防水圈,楼板上与水管之间做“馒头”圈
1、管道安装完毕并经通球,通水试验后,方可经行封堵。(楼板管道安装应安装钢套管,钢套管安装好后应高出完成面20mm,封堵方法基本和下面无套管的封堵方法一样,只是最后要封堵至管口平,并做止水圈环)。
2、无钢套管封堵方法:在原预留洞边及洞壁凿毛,并把,灰尘清理干净再用清 水冲洗干净,润湿24小时以上,然后支顶模或吊模,支好模后再用清水冲洗一遍,然后浇筑比楼板混凝土标号高一级的细石混凝土(掺12%USA膨胀剂),浇筑高度为楼板厚的1/3至
